取消
1、外形美观、内壁光滑、阻力小、气密性好、承压强度高,能适合非常复杂的排气工程。2、可排除可燃及不可燃之化学腐蚀气体,而不需要另外装置洒水灭火设备。3、由不锈钢制成,材质坚固,易保持完整性。4、不锈钢风管ECTFE Coating内部涂层,具有高度抗化学酸碱性、耐冲击性、抗腐蚀与耐高温,其可适用温度150℉~300℉ (-66℃ ~149℃)之间。5、使用电脑辅助设计而成,安装简易。可使用于无灭火装置环境,可节省安装灭火装置成本。6、其造价比镀锌风管高, 方便运输和适应现场的更改。
不锈钢风管加工流程:

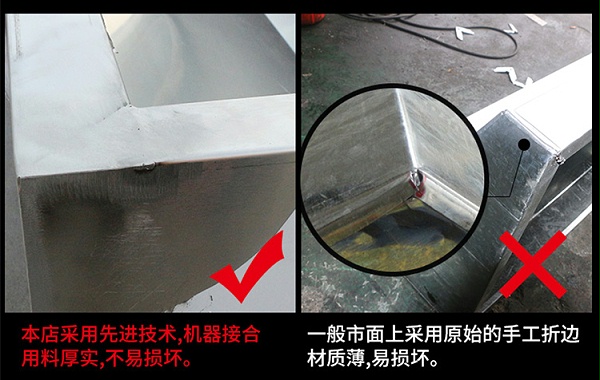

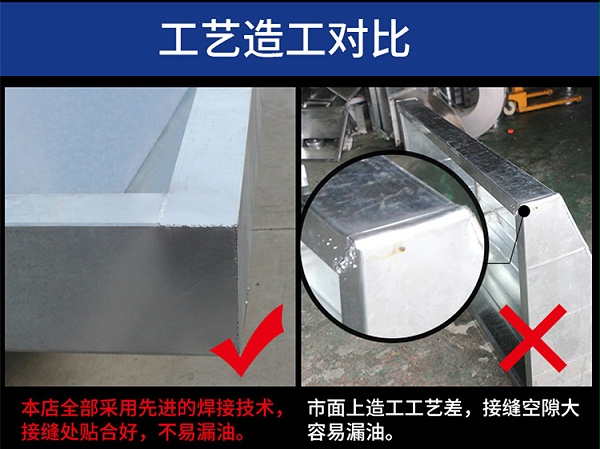

剪板机数控直条下料--卷圆--自动焊接--套法兰--管道翻边--酸洗--质检--包装--发货核检管道预制必须严格按照SH/T3517-2001的要求进行,预制管道前必须认真核对管道平面布置图、详图、管段图,以避免造成不必要的返工。1、管子下料⑴、下料应严格按设计单线图进行,切割前材料尺寸应仔细核对。数控剪板机直条下料(误差正负0.1mm)⑵、下料时应根据管子长短合理排料,减少浪费。对数量少,管径大,管壁厚及其它特殊材质管道,应先整体排料再下料,严格控制管子的用量,对100mm以上的切割余量不能作为废料处理,应按材质登记保管以便备用。⑶、切割后的管材标识若被破坏,应在剩余管材上复制原有标识。材料标识要求见附表四。⑷、不锈钢管材必须用机械或等离子切割,其余管材可用火焰切割下料和制备坡口,切口表面应平整,无裂纹、重皮、毛刺凹凸、缩口,熔渣、氧化物、铁屑等应及时去掉。⑸、切口端面的倾斜偏差△不大于管外径的1%,且不超过2mm。2、坡口制备要求管道连接主要是焊接方式,坡口是焊接的首要条件,必须按规范规定进行,中、低压管道坡口型式采用V型,高压管道采用YV(双V)型坡口,坡口加工应平整,不得有裂纹、重皮、毛刺和氧化铁等,用角向磨光机将坡口和附近10mm范围内打磨出金属光泽。具体坡口形式按焊接工艺卡执行。3、焊口组对管道组对前,将接口内外表面25mm范围内的泥垢,油污、铁锈等清除干净,用钢丝刷或拖布将管内杂物清除。对预制和安装时未封闭的管段,应采取措施封堵管口,避免杂物进入管道内。4、预制允许偏差:⑴、法兰面与管中心垂直度:DN<100时0.5mm,100≤DN≤300时1.0mm,DN>300时2.0mm;⑵、尺寸偏差:自由管段±10mm,封闭管段±1.5mm管子对口时应在距接口中心200mm处测量平直度当DN<100mm时,a<1mm;DN≥100mm时,a<2mm;但全长允许偏差小于10mm。当管子公称直径小于100mm时,允许偏差值α为1mm;当管子公称直径大或等于100mm时,允许偏差值α为2mm;但全长的偏差值不得超过10mm。5、管道预制件应按规定要求编号(管线号、焊口编号和焊工号)以便于质量控制和安装时查找。6、预制完毕的管段,应将内部清理干净,并及时封闭管口,保证管内清洁。特别指出,本工程所有管口在安装前必须全部封闭,确保预制管道进入现场100%封堵。7、等厚管道对接焊口的组对应做到内壁齐平,内壁错边量不宜超过壁厚的10%,且不大于2毫米。8、不等厚管道组成件组对时,当内壁错边量超过1.5mm或外壁错边量超过3mm9、相邻焊口间距要求环焊缝中心面间距:DN≥150mm不小于150mm,DN<150mm不小于管外径;纵焊缝最近点间距应大于等于5倍管子壁厚;支管开孔距主管环焊缝或纵焊缝的最近点间距不小于3倍主管壁厚。10、当耳柱、支架焊接在管子上时,支架或耳柱焊口不应穿越管子或管件焊口。11、焊接组对时的点固焊及固定卡具焊缝的焊接,要求同正式焊接。12、拆除固定卡具时,禁止用榔头直接敲掉,应用砂轮机或气焊火焰去掉,火焰切割仅限于焊缝外层。与母材接触部分用砂轮机打磨去除,若有缺陷应作渗透检验合格后修复。13、焊缝表面不得有裂纹、焊缝不得有未熔合、根部未焊透等缺陷,咬边深度不大于0.5mm,在任何一段连续为300mm长焊缝中不大于50mm,焊缝表面不得有局部密集气孔、单个气孔和夹渣。14、焊接完成后应及时清除焊缝表面的渣皮、飞溅,并对管道焊缝表面质量进行自检。15、不锈钢风管、配件焊接接头焊后应进行酸洗与钝化处理,用不锈钢专用酸洗钝化液(膏)处理不锈钢接头表面,清除焊接时产生的氧化物。
不锈钢风管适用范围:
1、无尘室,2、半导体工业,3、印制电路板工业,3、石油化学工业,4、配药工业,5、纸浆和造纸工业,6、食品加工工业,7、包括易燃、挥发性、腐蚀性化学制品的实验室、任何关于腐蚀性、易燃排气管运送和输出的工业或设施。
